Un cronograma es un calendario de trabajo que ordena tareas en el tiempo. Debe mostrar qué se hará, quién será responsable, cuándo empieza y termina cada actividad y cuánto durará. Cuando hay varias fases, conviene añadir dependencias, hitos, estado y margen. Si el orden y los plazos no importan, basta una lista.
En pocas palabras:
- Define alcance, entregables y tareas verificables.
- Asigna responsables, duración, dependencias e hitos.
- Confirma capacidad y reserva margen explícito.
- Visualiza el plan y revisa fechas, bloqueos y versión cada semana.
La Real Academia Española define cronograma como «calendario de trabajo». En la práctica, representa tareas, responsables y tiempos para comparar el orden previsto con el avance real. Puede ser una tabla, línea temporal, calendario o diagrama de barras.
Conviene separar cuatro conceptos que suelen mezclarse:
| Concepto | Pregunta que responde | Contenido principal | Cuándo usarlo |
|---|---|---|---|
| Cronograma | ¿Qué se hará y cuándo? | Tareas, fechas, duración, responsables, dependencias, hitos y estado | Para coordinar y revisar la ejecución |
| Calendario | ¿Qué ocurre en cada fecha? | Eventos, citas y vencimientos | Para recordar compromisos puntuales |
| Plan de proyecto | ¿Qué queremos lograr y cómo lo gobernamos? | Objetivos, alcance, entregables, recursos, riesgos, presupuesto y comunicación | Para dirigir el proyecto completo |
| Diagrama de Gantt | ¿Cómo se solapan las tareas en una línea temporal? | Barras horizontales, fechas y, cuando procede, dependencias | Para visualizar un cronograma con varias fases |
Un Gantt es una visualización del cronograma, no un sinónimo. Una tabla puede bastar para dos semanas; muchas actividades relacionadas pueden requerir barras y enlaces. El calendario muestra eventos, el plan gobierna la iniciativa y el cronograma fija fechas y responsabilidades.

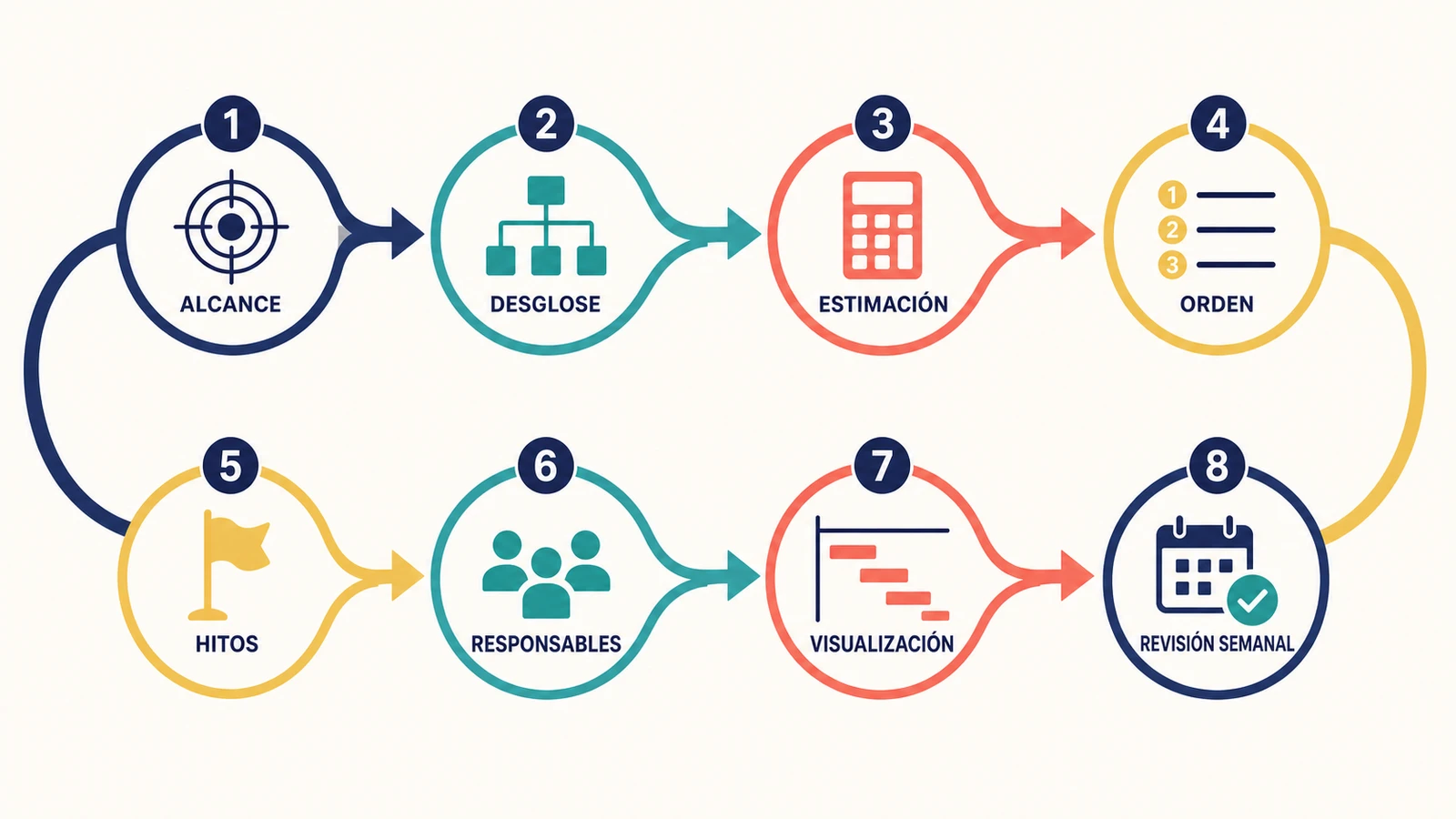

Un cronograma útil no necesita muchas columnas, pero sí las suficientes para tomar decisiones. Estos son sus componentes básicos:
Los artefactos de PM² de la Comisión Europea incluyen un Project Work Plan y registros de riesgos, incidencias, decisiones y cambios. Así, el calendario convive con responsabilidades, restricciones y actualizaciones, en lugar de limitarse a fechas aisladas.

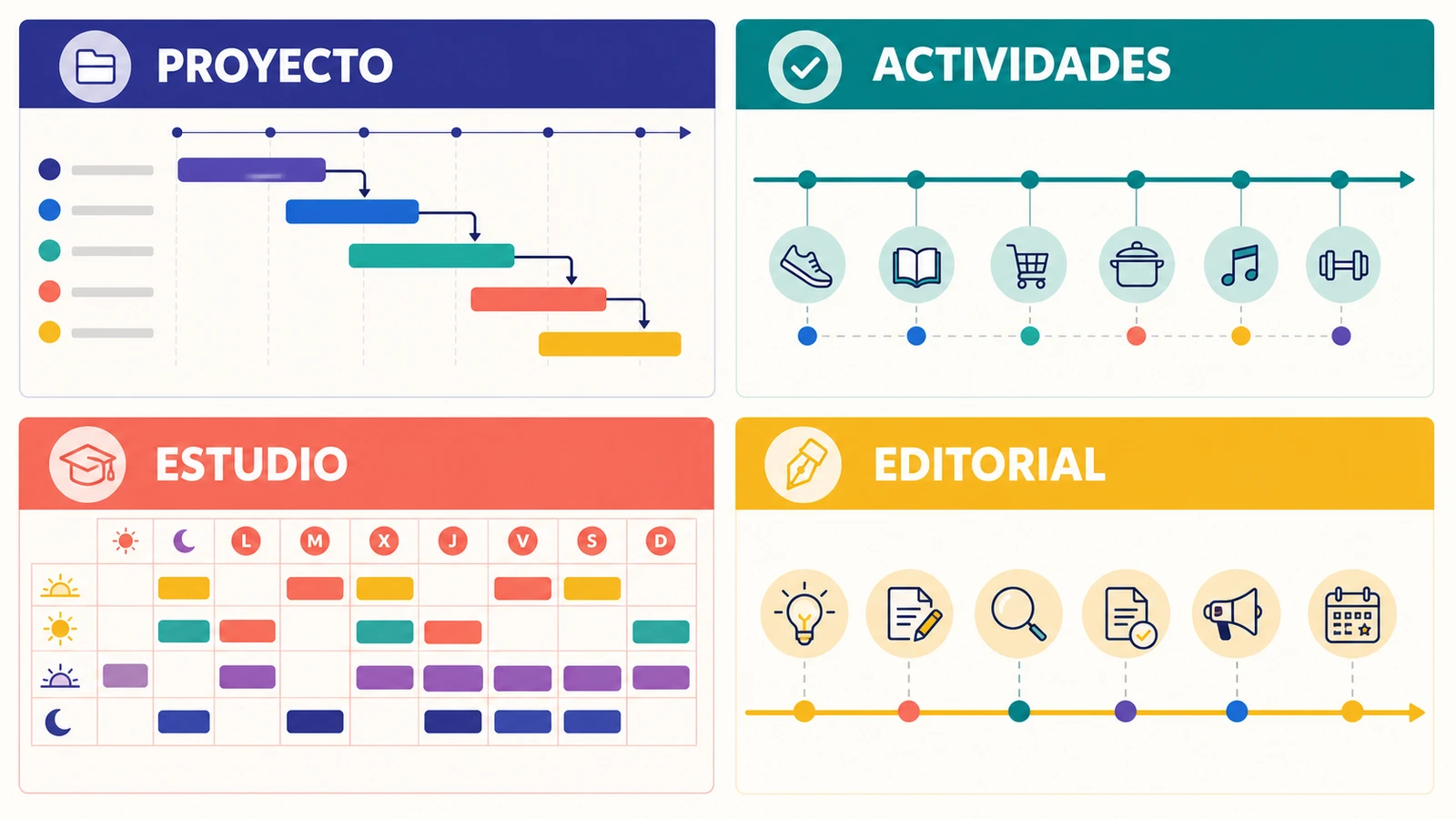

Reúne fases, entregables, responsables, dependencias e hitos. Úsalo cuando varias personas comparten un resultado y un retraso afecta al trabajo posterior.
Ordena acciones recurrentes o limitadas, como preparar un evento o cierre mensual. Puede bastar una tabla con fecha, responsable y estado. No inventes dependencias entre actividades independientes.
Distribuye temas, sesiones, repasos y simulacros antes del examen. Registra la duración real y ajusta la semana siguiente. Un planificador semanal muestra la carga diaria; el cronograma conserva la secuencia completa.
Conecta investigación, redacción, diseño, revisión, aprobación y publicación. Sirve para artículos, boletines o campañas. Sin responsables de revisión ni margen, la incertidumbre llega al último día.
Criterio de elección: usa el formato más sencillo que haga visibles las decisiones. Prioriza una tabla para pocas tareas, un calendario para eventos independientes y un Gantt manual cuando importen solapamientos y dependencias.
Este caso es hipotético e ilustrativo. Los roles son ficticios, las estimaciones no proceden de un proyecto real y las fechas solo muestran dependencias, paralelismo, hitos y margen. El objetivo es publicar una guía el 21 de agosto de 2026.

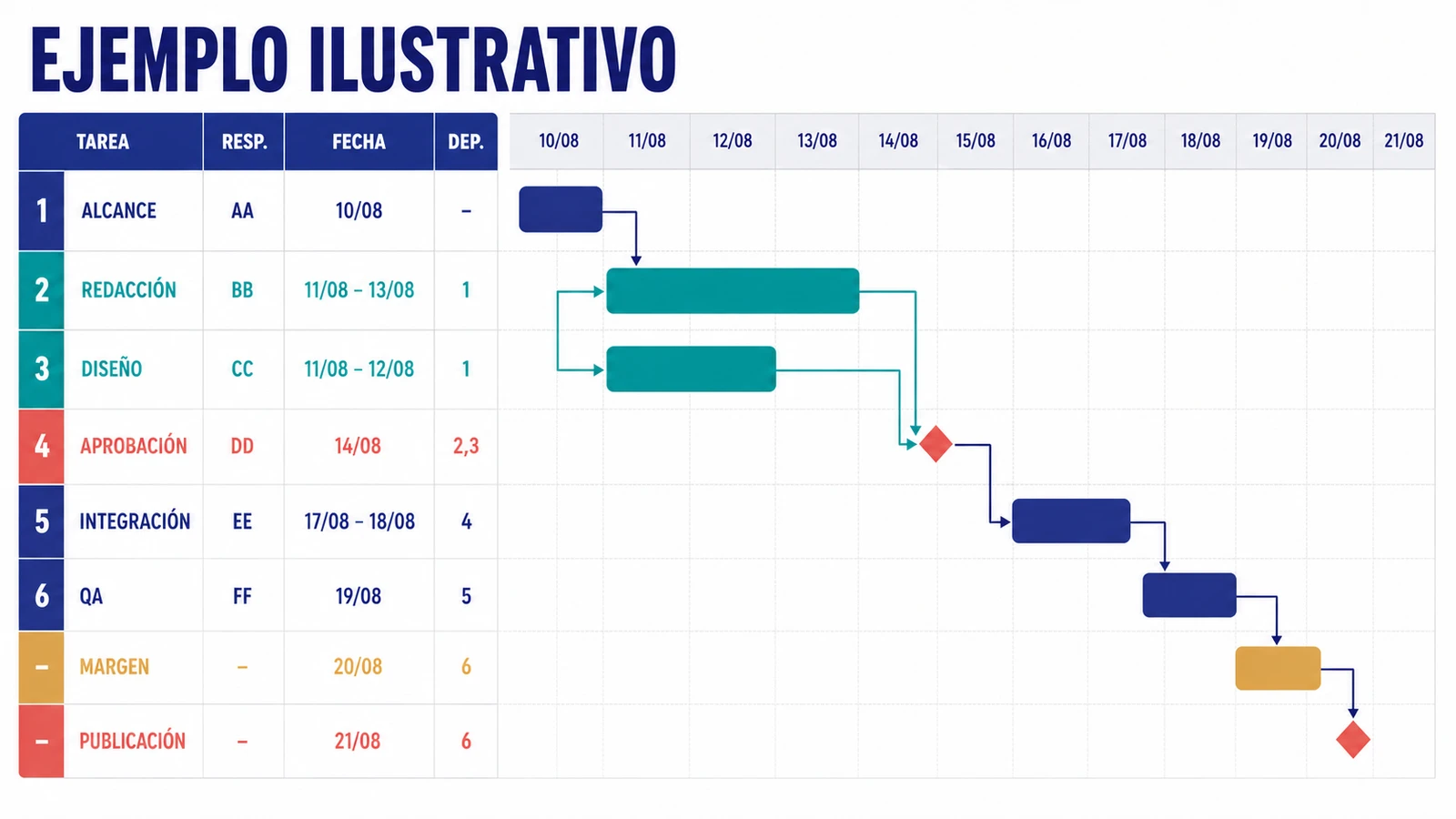

| ID | Tarea | Responsable ficticio | Fecha | Duración | Depende de | Hito o estado inicial |
|---|---|---|---|---|---|---|
| 1 | Definir y aprobar alcance | Julia | 10/08 | 1 día | — | Planificado |
| 2 | Redactar borrador | Bruno | 11–13/08 | 3 días | 1 | Planificado |
| 3 | Preparar ilustraciones | Carla | 11–12/08 | 2 días | 1 | Planificado |
| 4 | Revisar y aprobar texto | Julia | 14/08 | 1 día | 2 y 3 | Hito: contenido aprobado |
| 5 | Integrar contenido | Diego | 17–18/08 | 2 días | 4 | Planificado |
| 6 | Control de calidad | Sara | 19/08 | 1 día | 5 | Planificado |
| 7 | Margen de contingencia | Equipo | 20/08 | 1 día | 6 | Sin trabajo nuevo previsto |
| 8 | Publicar | Julia | 21/08 | 0 días | 6 | Hito: publicación |
Redacción y diseño avanzan en paralelo tras aprobar el alcance. La integración espera a texto e ilustraciones aprobados. El 20 de agosto queda como margen para una última comprobación o para proteger la publicación ante un bloqueo.
No reutilices estas duraciones sin validarlas. Contrástalas con datos anteriores, capacidad y entregas externas antes de comprometer la publicación.
Escribe el resultado, las exclusiones y la condición final. Registra una fecha externa como restricción; si es una preferencia, contrástala con trabajo y capacidad.
Divide el resultado en actividades asignables y verificables. Una lluvia de ideas descubre tareas; después elimina duplicados y agrúpalas por entregable. Excluye acciones triviales.
Consulta a quien hará el trabajo y proyectos anteriores. Distingue esfuerzo, duración y espera. Documenta supuestos: «dos días al 50 %» informa más que «dos días».
Identifica qué necesita cada tarea y qué entrega desbloquea. La Schedule Assessment Guide de la U.S. Government Accountability Office recomienda secuenciar y enlazar las actividades para mostrar el efecto de los cambios. No ocultes dependencias con fechas rígidas.
Reserva hitos para aprobaciones, entregas o decisiones. Añade margen según incertidumbre, riesgo y coste del retraso; mantenlo visible y separado de estimaciones infladas.
Revisa vacaciones, trabajo simultáneo y límites. Nadie puede ejecutar tres jornadas completas el mismo día. Si falta capacidad, cambia alcance, secuencia, recursos o fecha.
Valida los datos en una tabla y añade barras para ver solapamientos. La Comisión Europea incluye desglose y calendario en la planificación de PM² Project Management.
Actualiza fecha de estado, progreso, bloqueos y cambios. Conserva una línea base o registra qué cambió, quién lo decidió y por qué. Un cronograma obsoleto transmite falsa certeza.
Copia la tabla en un documento u hoja de cálculo. Para trabajo pequeño, elimina esfuerzo o versión; para trabajo regulado, añade aprobación y propietario del cambio.
| ID | Tarea/entregable | Responsable | Inicio | Fin | Duración | Esfuerzo | Dependencias | Hito | Estado | Margen/supuesto | Última revisión |
|---|---|---|---|---|---|---|---|---|---|---|---|
| 1 | Planificado | ||||||||||
| 2 | Planificado | ||||||||||
| 3 | Planificado |
Retroceder desde la fecha final no crea horas. Confirma carga, vacaciones y esperas. Si el trabajo no cabe, negocia antes de publicar.
Dos barras contiguas no prueban una relación. Registra el ID predecesor y el entregable para saber si un retraso afecta al trabajo siguiente.
Cientos de microtareas dificultan la actualización. Detalla hasta asignar responsabilidades, coordinar entregas o controlar riesgo; deja aparte las listas personales.
Sin margen, una revisión tardía desplaza el hito. Separa duración y contingencia para no prometer trabajo adicional con la holgura.
Marca fecha de estado, versión y responsable. Tras una decisión, corrige el cronograma y enlaza el registro. Evita copias sin propietario.
El 5 de agosto de 2026 construimos este caso manualmente en AFFiNE Web, en un workspace local del navegador. La página «Cronograma editorial — prueba práctica 2026-08-05» registró ocho tareas, cinco responsables ficticios, fechas del 10 al 21 de agosto, duraciones, dependencias, dos hitos, estado y un día de margen.
La información quedó reunida en una página y el documento pudo abrirse en modo Edgeless mediante ?mode=edgeless. La página oficial de AFFiNE Whiteboard confirma la continuidad entre página y lienzo. El panel de compartir indicó que compartir documentos requiere AFFiNE Sync en ese workspace local.
Este ensayo no validó un Gantt nativo, cálculo automático de dependencias, nivelación de recursos ni reprogramación automática. El método comprobado es manual: mantener datos y decisiones en la página, usar el espacio visual para relaciones y actualizar fechas tras cada revisión. Si necesitas recalcular rutas y recursos, evalúa una herramienta especializada.
Como siguiente paso, copia la plantilla en una página y pasa al lienzo cuando ayude. Esta comparativa de pizarras online resume acceso, exportación y colaboración.
Responsabilidad editorial: Yiyang Zhang, Operations Team de AFFiNE. Su perfil y biografía se muestran en la página del autor; el contenido se publica bajo la Política editorial de AFFiNE.
Revisamos Google España el 5 de agosto de 2026 para «cronograma», «cronograma ejemplo», «cómo hacer un cronograma», «cronograma de actividades» y «cronograma de proyecto». Predominaron definiciones, pasos, plantillas, imágenes y vídeos. Las lagunas: ejemplos poco reproducibles, escaso tratamiento de versión/capacidad/margen y confusión con Kanban o Gantt. Los resultados pueden variar.
Fuentes primarias e institucionales consultadas el 5 de agosto de 2026:
Las cuatro ilustraciones se generaron con asistencia de IA y se revisaron manualmente para comprobar etiquetas, fechas, dependencias, hitos y coherencia con el ejemplo. No son capturas de AFFiNE ni pruebas de automatización del producto.
Un cronograma es un calendario de trabajo que ordena tareas, responsables y fechas. Sirve para coordinar actividades, detectar dependencias, comunicar hitos y comparar la previsión con el avance real. Puede representarse como tabla, calendario o línea temporal; el formato depende de la complejidad y de las decisiones que el equipo necesite tomar.
Define el resultado y el alcance, desglosa las actividades, estima duración y esfuerzo, ordena las dependencias, asigna responsables y marca hitos. Después coloca fechas según la capacidad real, añade margen y elige una tabla o línea temporal. Revisa semanalmente estado, bloqueos, previsiones, cambios y versión para que el documento siga siendo fiable.
El cronograma es el conjunto organizado de tareas, fechas, responsables, dependencias e hitos. El diagrama de Gantt es una forma concreta de visualizarlo mediante barras horizontales sobre una escala temporal. Un cronograma pequeño puede vivir en una tabla; el Gantt resulta útil cuando necesitas ver solapamientos, secuencias y varias fases relacionadas.
Debe incluir tareas o entregables, un responsable por actividad, fechas de inicio y fin, duración, dependencias, hitos y estado. Añade esfuerzo, recursos, margen, supuestos, fecha de actualización y versión cuando afecten a las decisiones. Las fechas deben reflejar capacidad y restricciones, no solo el plazo deseado por el equipo.
Sí, de forma manual. Puedes registrar tareas, responsables, fechas, dependencias, hitos y revisiones en una página y usar Edgeless para organizarlos visualmente. En nuestra prueba no validamos un Gantt nativo, cálculo automático de dependencias, nivelación de recursos ni reprogramación automática; para esas funciones necesitarás comprobar una herramienta especializada.
Un cronograma fiable conecta trabajo, tiempo y responsabilidad. Empieza por el alcance, muestra dependencias e hitos, comprueba la capacidad y reserva margen. Después actualiza estado y versión cada semana. Copia la plantilla y prueba el ejemplo con tus datos.
