組織圖(也常稱組織架構圖)是把職位、責任、正式匯報與跨部門協作關係放進同一張圖。好用的組織圖還會註明範圍、資料日期、圖例、擁有者與下次檢視日,讓主管、專案負責人與新進成員正確判讀。
開始畫之前,先確認用途是公司治理、部門分工、專案協作或對外介紹;用途會改變欄位與個資程度。本文提供可改寫範例,但不把職稱當職責,也不把虛線默認為績效管理。
組織圖是組織設計的一個可視化輸出;組織架構則包含更廣的權責、決策、資源與協作設計。英國政府的 GovS 003 People 把正式匯報線、矩陣或網絡模式、角色與職位階層都納入組織設計,並要求變更經過適當核准。換句話說,圖是入口,不是全部規則。
| 文件 | 主要回答 | 不應拿來取代 |
|---|---|---|
| 組織圖 | 角色位於哪裡、彼此是什麼關係 | 詳細職責與授權 |
| 組織架構 | 如何分工、決策、配置資源 | 每一項工作步驟 |
| 職務說明 | 單一職位的責任、能力與成果 | 跨角色的整體視圖 |
| 專案利害關係人圖 | 誰受專案影響、影響力與溝通策略 | 正式匯報或職位階層 |
美國 OPM 在其 職位分類與管理服務說明 中,也把組織圖、工作樣本與職位資料放在同一組檢視證據裡。

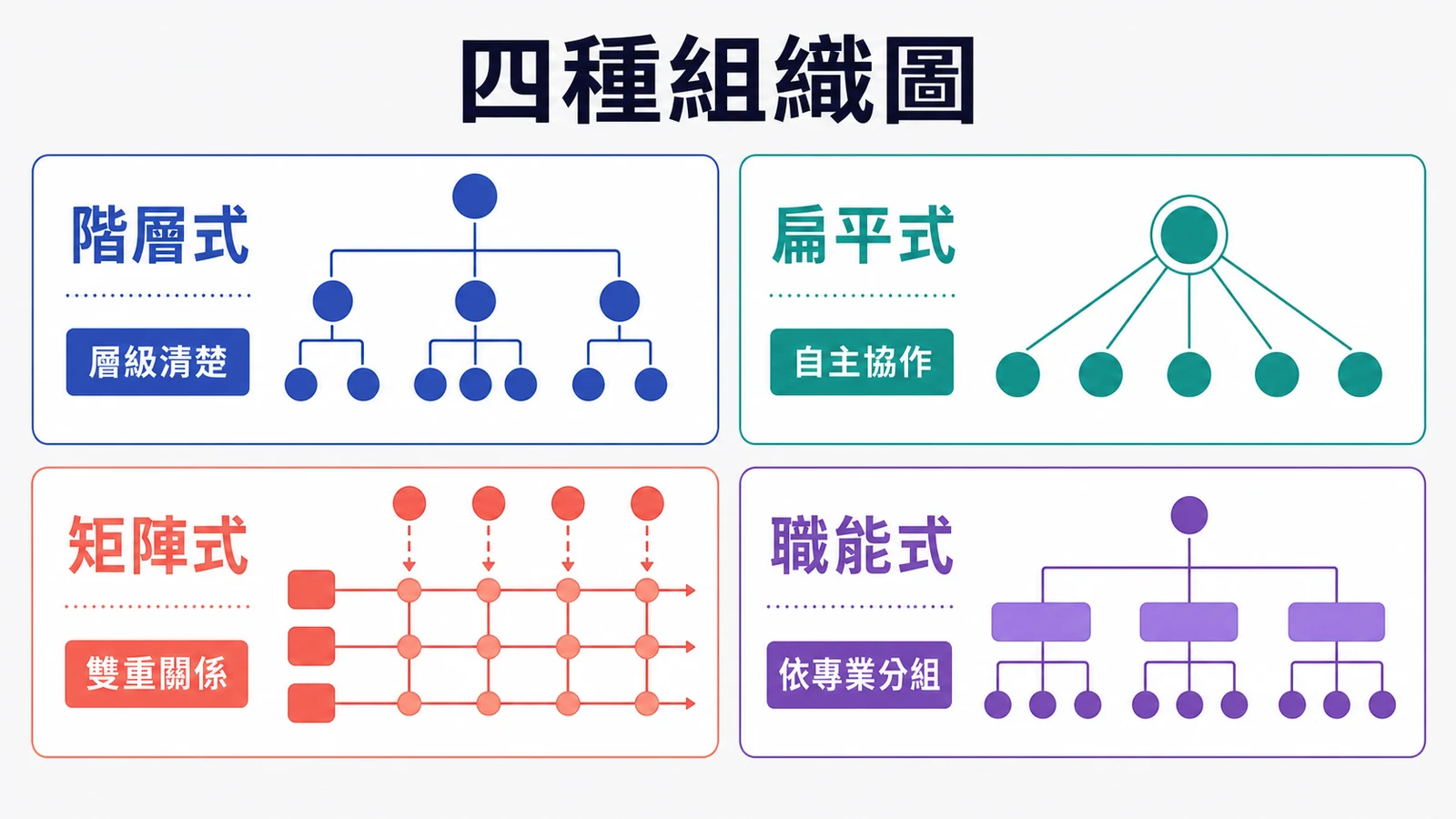

由最高負責人逐層往下,正式匯報線單一、責任容易追溯,適合權限明確且相對穩定的組織。缺點是跨部門協作容易在圖上消失;可另外標註共同專案,而不是強塞第二條管理線。
管理層級少、團隊較自治,適合規模小或高度協作的團隊。不要把「扁平」誤寫成「沒有負責人」;每個決策仍應有最終擁有者與升級路徑。
同時呈現正式匯報與專案/職能協作,適合資源跨部門共用的情境。它最需要清楚圖例:實線是否代表人員管理,虛線是否只在某個專案期間有效,都要寫在圖旁。
依產品、設計、工程、行銷、財務等專業分組,便於累積能力與分配資源。若公司同時以產品線運作,可保留職能式主圖,再用專案視圖呈現跨職能小組。想先整理工作之間的脈絡,而非人員關係,可搭配心智圖指南。

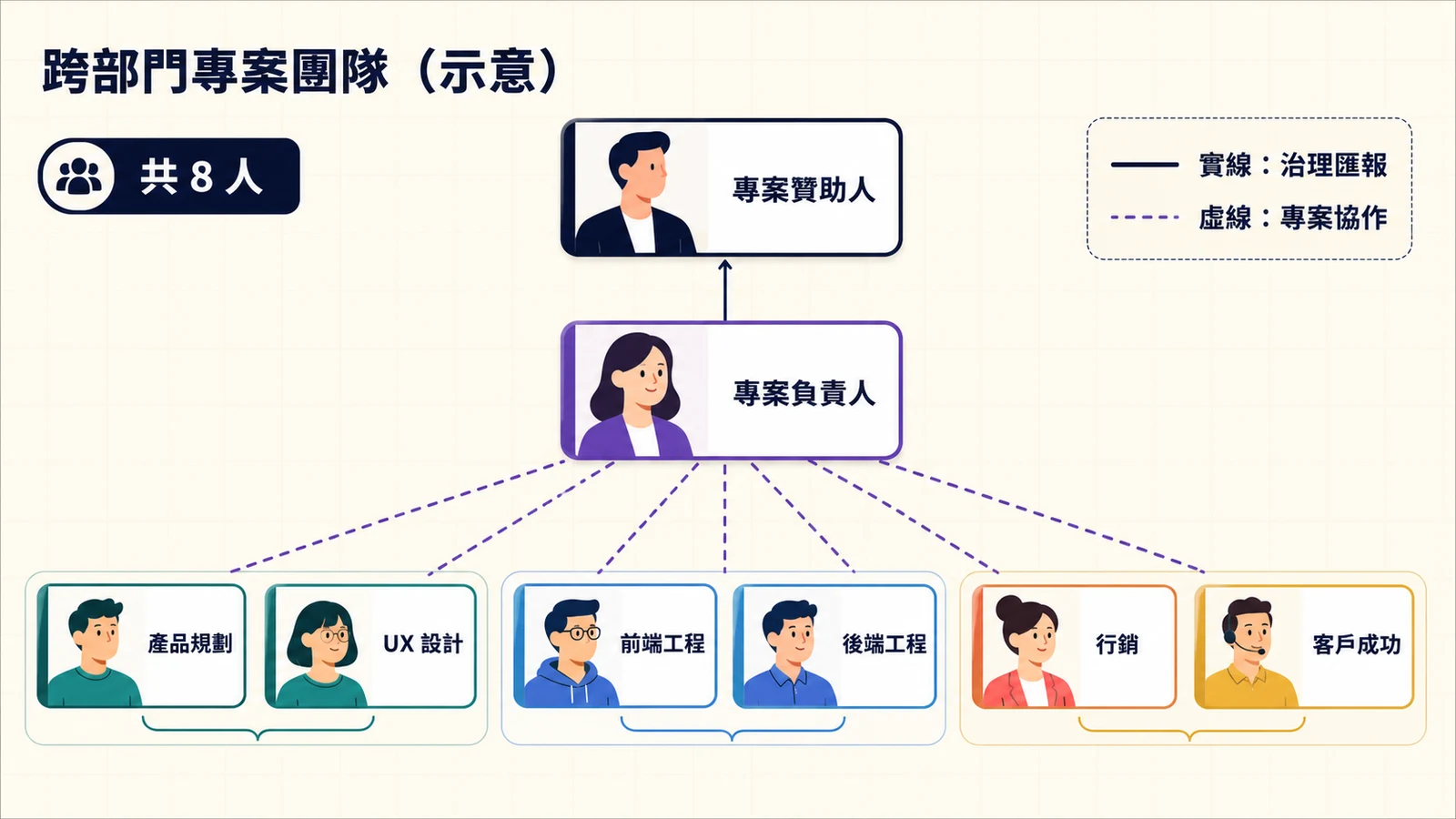

以下是完全虛構的產品上線小組,姓名、角色與關係只為示範,不代表 AFFiNE 或任何真實公司。專案範圍是「六週內完成產品測試與上市」,正式管理線留在各職能部門;此圖只新增專案治理與協作關係。
| ID | 示範姓名 | 角色 | 主要產出 | 關係 |
|---|---|---|---|---|
| ORG-01 | 林安 | 專案贊助人 | 範圍與重大風險核准 | ORG-02 以實線向其負責 |
| ORG-02 | 周晴 | 專案負責人 | 整合時程、風險與決策紀錄 | 圖與資料擁有者 |
| ORG-03 | 陳言 | 產品 | 需求與驗收條件 | 虛線協作 ORG-02 |
| ORG-04 | 何樂 | 使用者體驗 | 研究、流程與介面 | 虛線協作;與 ORG-03 配對 |
| ORG-05 | 王岑 | 前端 | 用戶端實作與測試 | 虛線協作;與 ORG-06 配對 |
| ORG-06 | 黃嵐 | 後端 | 服務、資料與監控 | 虛線協作;與 ORG-05 配對 |
| ORG-07 | 吳昕 | 行銷 | 訊息、素材與上線計畫 | 虛線協作;與 ORG-08 配對 |
| ORG-08 | 葉庭 | 客戶成功 | 回饋、支援與風險清單 | 虛線協作;與 ORG-07 配對 |
這個範例刻意把「專案贊助」和「人員管理」拆開。若 ORG-03 的績效仍由產品主管負責,圖例就不能讓人以為 ORG-02 是其直屬主管。專案結束日也應寫入關係欄,屆時移除虛線,而不是留下過期的影子組織。排程本身可另用甘特圖指南管理。
若你第一次盤點大型團隊,可先用線上筆記方法收集訪談,再把確認過的欄位轉入圖中。不要讓訪談草稿直接變成公開版本。
先複製以下欄位作為來源資料,每一列代表一個角色:
角色 ID|職位|姓名(選填)|部門/專案|主要責任|主要產出|
正式上級 ID|協作對象 ID|關係類型|決策範圍|開始日|結束日|
地點/時區(必要時)|狀態|資料來源|最後確認日|確認者
發布前逐項確認:
「經理」在不同團隊可能代表完全不同的決策權。至少補上主要產出與可核准事項;詳細內容再連到職務說明。
虛線可能被理解為專案協作、功能指導或第二位主管。圖例應說明它「代表什麼、到何時、衝突時找誰」,不能只靠慣例。
固定每月或每季檢視仍不夠;到職、離職、調任、專案結束與匯報變更後,應在約定期限內更新。第二大腦指南中的擁有者與定期整理概念,也能用於維護圖旁的決策紀錄。
台灣《個人資料保護法》第 5 條要求個資蒐集、處理或利用不得逾越特定目的的必要範圍,第 11 條也涉及正確性與更正。實務上,公開公司組織圖通常不需要私人電話、住址、個人信箱、薪資、健康或績效資料;是否列姓名也應回到用途判斷。本文是工作方法說明,不構成法律意見。
「大家都能改」不等於有人負責。指定一位擁有者接收異動、維護來源表,另一位核准發布版本,並保留簡短變更紀錄。
W3C WAI 將流程圖與組織圖列為複雜圖片,建議同時提供簡短替代文字與能傳達完整資訊的長描述。本文的圖都搭配圖說、段落與資料表;不要把所有人名和關係只塞進 alt。
2026 年 8 月 5 日,我們在 AFFiNE 建立一份實作頁面,輸入上方八個虛構角色、實線/虛線定義,以及「每兩週檢視、異動後兩個工作天內更新」的維護規則。文件模式適合先整理欄位與文字說明;同一頁切到 Edgeless 畫布後,能以自由版面安排關係。這與 AFFiNE 白板官方說明的文件與 Edgeless 工作方式一致。
這次實測只確認手動輸入與同頁切換,沒有驗證自動產生組織圖、人資系統同步、自動重新排版、關係推論或人員資料維護;公開分享與即時多人協作也因同步條件未納入本次結果。需要自動同步的大型公司,應另行評估專用組織設計或人資工具。
想把來源欄位、決策說明與視覺草圖放在同一個工作空間,可開始使用 AFFiNE。AFFiNE.pro 是 AFFiNE 的官方網站,本文作者任職於 AFFiNE;上述限制與外部來源用來避免把產品能力說得超過可驗證範圍。
本文於 2026 年 8 月 5 日查核台灣搜尋結果與 AFFiNE 產品;以下原始資料也都在同日查閱:
範例姓名與公司情境皆為虛構;法律與政府來源支持原則,圖例、欄位與七步驟是實作方法;產品、法規與指引可能更新,使用前請核對原始頁面。
組織架構是角色、權責、分工與決策機制的整體設計;組織圖則把其中可視化的職位、層級與關係畫出來。圖能幫助溝通,但不能取代職務說明、流程文件或授權規則,兩者應共用同一份來源資料,並定期核對。
不一定。若目的是說明職能與匯報路徑,可只列職位或角色 ID;只有聯絡與協作確實需要時才放姓名。公開或跨組織分享前,應依目的最小化個人資料,移除私人電話、住址、個人信箱等不必要欄位,並留下分享紀錄。
虛線常用來表示專案協作、功能指導或第二條責任關係,但沒有全球唯一標準。每張矩陣式組織圖都應附圖例,寫清楚虛線的決策範圍、期限與升級路徑,避免被誤讀為人員管理或績效考核關係,也應標出適用專案。
固定頻率可依組織變動速度設定,例如每月或每季檢視;更重要的是事件觸發。新人到職、離職、職務或匯報關係改變後,應在約定期限內更新,並記錄版本日期、更新者、核准者與下次檢視日,避免舊版繼續流通。
AFFiNE 可用文件整理欄位與說明,再切換 Edgeless 畫布手動排版;我們的實測沒有驗證自動產生組織圖、串接人資系統或自動維護人員資料。因此仍需指定擁有者更新;若需要自動同步,應另行評估專用工具,並記錄人工限制。
好的組織圖不是方框越多越專業,而是讀者能分清楚角色、正式匯報、暫時協作與決策責任。從明確範圍、角色 ID、關係圖例和來源日期開始,再補上個資最小化、無障礙文字與維護擁有者;每次異動都留下版本紀錄。如此才能在到職、跨部門專案與組織調整時持續可信。
